【天山网】假期攻坚 千余人坚守哈密抽水蓄能电站建设一线
来源:四公司 作者:宋骏 摄影:宋骏 时间:2025-10-11

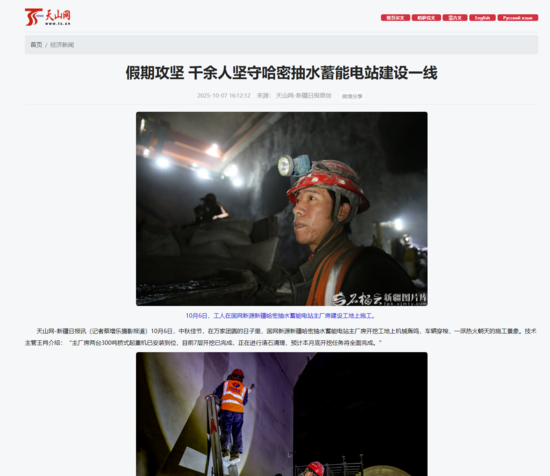

10月6日,中秋佳节,在万家团圆的日子里,国网新源新疆哈密抽水蓄能电站主厂房开挖工地上机械轰鸣,车辆穿梭,一派热火朝天的施工景象。技术主管王肖介绍:“主厂房两台300吨桥式起重机已安装到位,目前7层开挖已完成,正在进行渣石清理,预计本月底开挖任务将全面完成。”

“这个假期,工地共有1600多名建设者坚守岗位,50多个作业面同步推进,全面掀起施工高潮。”国网新源新疆哈密抽水蓄能电站机电部主任刘小伟说。随着气温逐渐转凉,项目部科学统筹,倒排工期,全力推进施工进度,确保在入冬前完成关键节点目标,为后续混凝土浇筑和机组安装打下坚实基础。

哈密抽水蓄能电站总投资82.3亿元,设计安装4台30万千瓦可逆式水泵水轮发电机组,总装机容量120万千瓦,计划于2028年全面建成投产。项目年设计发电量达13.68亿千瓦时,投运后每年可节约标准煤约23.9万吨,减少二氧化碳排放59.6万吨,对助力实现“双碳”目标具有重要意义。

作为新疆重点能源项目,该电站将有效提升区域电网调节能力,平抑风电、光伏等新能源出力波动,增强“沙戈荒”大型新能源基地电力外送的稳定性,成为保障新疆送端电网安全运行的“超级稳定器”。

目前,项目各方正协同推进,严把安全关、质量关,全力保障工程按计划节点稳步推进,为构建新型电力系统、推动区域能源绿色转型注入强劲动能。

https://www.ts.cn/xwzx/jjxw/202510/t20251007_30970306.shtml


【打印】 【关闭】
