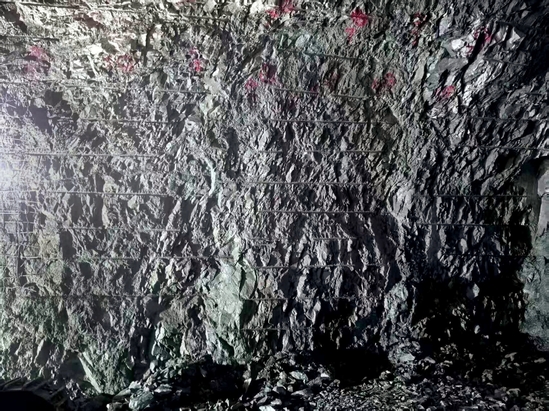

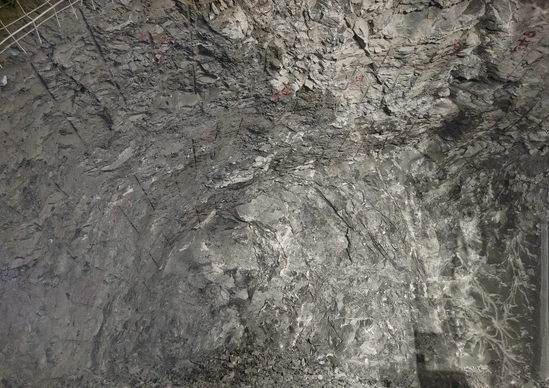

9月15日,广西来宾抽水蓄能电站输水发电系统工程主变室首层开挖上游侧导洞实现贯通,为后续主体工程全面展开奠定了基础。 广西来宾抽水蓄能电站主变室首层开挖采用上游侧导洞先行工艺。上游侧导洞尺寸10米宽×10米高,作为主变室开挖先导通道,对后续施工安全、质量和进度起关键支撑作用。 主变洞整体规模140.5米长×20米宽×21.7米高,作为电站“心脏”,开挖面临技术要求高、安全风险突出、地质复杂等多重挑战。为破解地质难题,项目技术团队提前介入,运用先进超前地质预报技术,精准探明前方岩体状况,为施工决策提供科学依据;通过动态调整爆破参数,坚持“一炮一测量、一炮一设计、一炮一验收、一炮一总结”理念,有效控制爆破对围岩的扰动,保障洞室稳定性;优化施工组织,合理安排24小时轮班作业与资源配置,克服洞内高温、高湿、粉尘弥漫的恶劣环境,实现高效施工;优化通风排烟系统、加密顶拱支护频次、加强围岩实时监测等举措,最终实现侧导洞精准贯通,且侧导洞顶拱成型基本达到平整美观效果,得到了监理、业主高度认可。 项目部将持续强化现场管理,严控过程质量,大力推行安全、质量标准化施工,全力以赴完成后续主变室首层大面开挖等节点目标,以诚信、安全、优质履约,推动广西来宾抽水蓄能电站项目高质量发展。 |
||||
