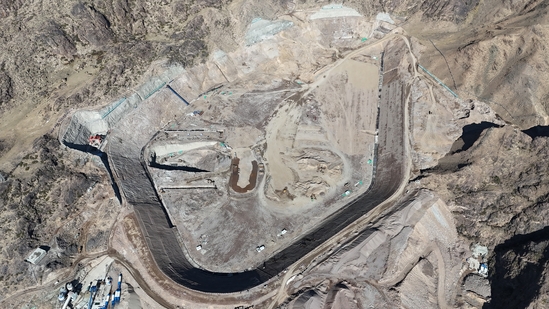

9月30日,由水电一局承建新疆哈密抽水蓄能电站再传捷报:上水库48仓连接板混凝土浇筑按期全部完成。这一关键结构的完工,标志着这座“超级水电宝”建设迈入加速推进的新阶段。

48仓连接板如同水库的“筋骨连接件”,将分散的坝体结构连为整体,对防渗和稳定性至关重要。每仓连接板浇筑需经过基础清理、止水安装、模板组立等12道工序,单仓混凝土工程量约39.89立方米,48仓累计完成工程量约1539立方米。

连接板混凝土强度等级为C30W12F400,在高温季节浇筑,采用“加冰拌和”的方案,混凝土出机口温度始终控制在15℃以下,入仓温度控制在18℃以下;浇筑前铺设2cm水泥砂浆垫层,结合插入式振捣器分层振捣,确保混凝土密实度达标。

止水系统安装则是质量控制的关键。48仓连接板共铺设近500米止水铜片,施工中采用“双焊固定+槽内填塞”工艺:铜片搭接长度严格控制在20毫米以上,经试焊合格后方可实焊,“鼻头”槽内填塞氯丁橡胶棒并密封,有效避免砂浆堵塞影响变形适应能力。

下一步,建设团队将全力推进上水库库周排水廊道衬砌施工,同步开展库周面板混凝土施工,力争2026年底完成上水库主体工程。这座“超级水电宝”的每一步推进,都在为西北能源转型注入强劲动力。
