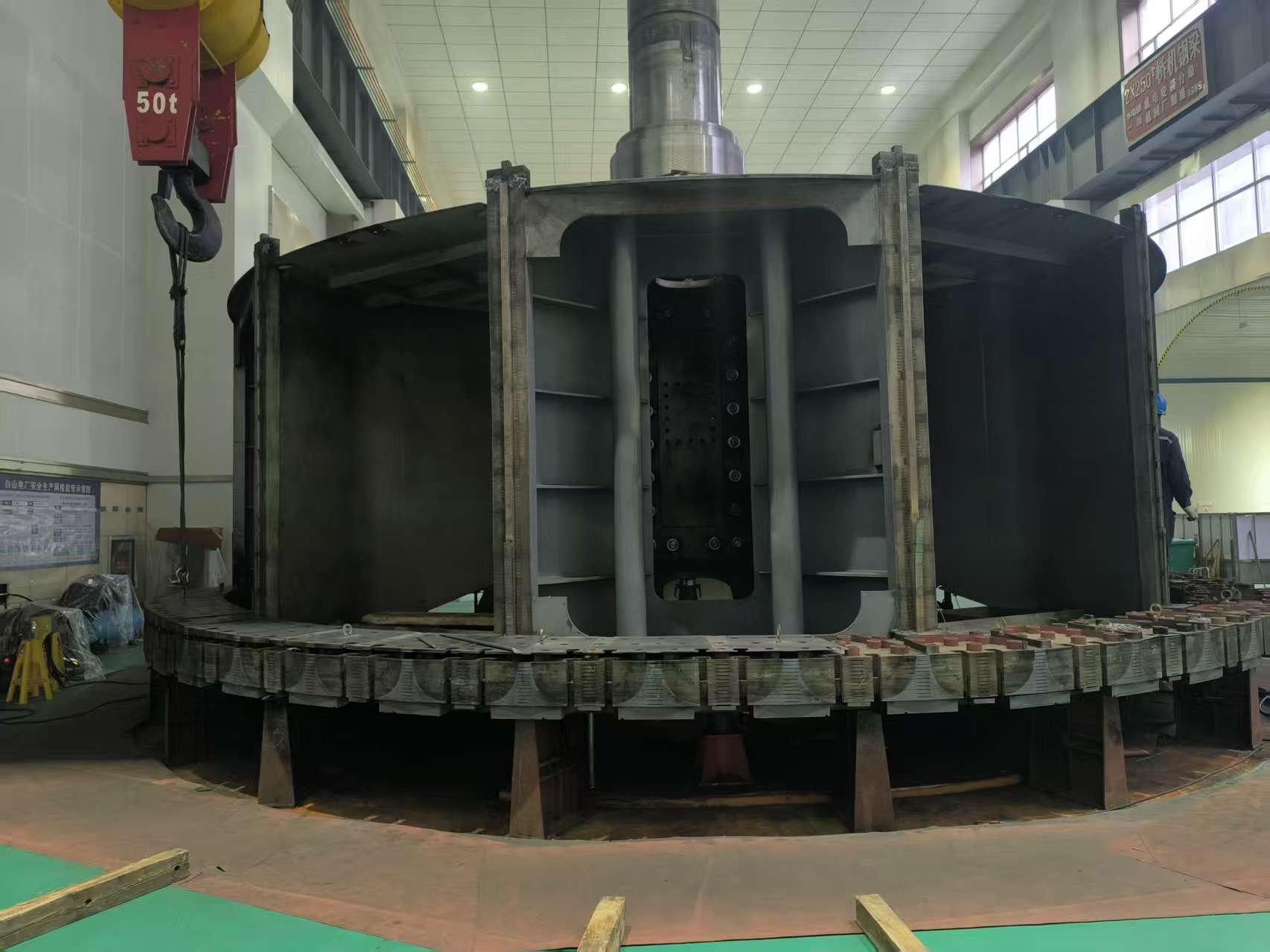

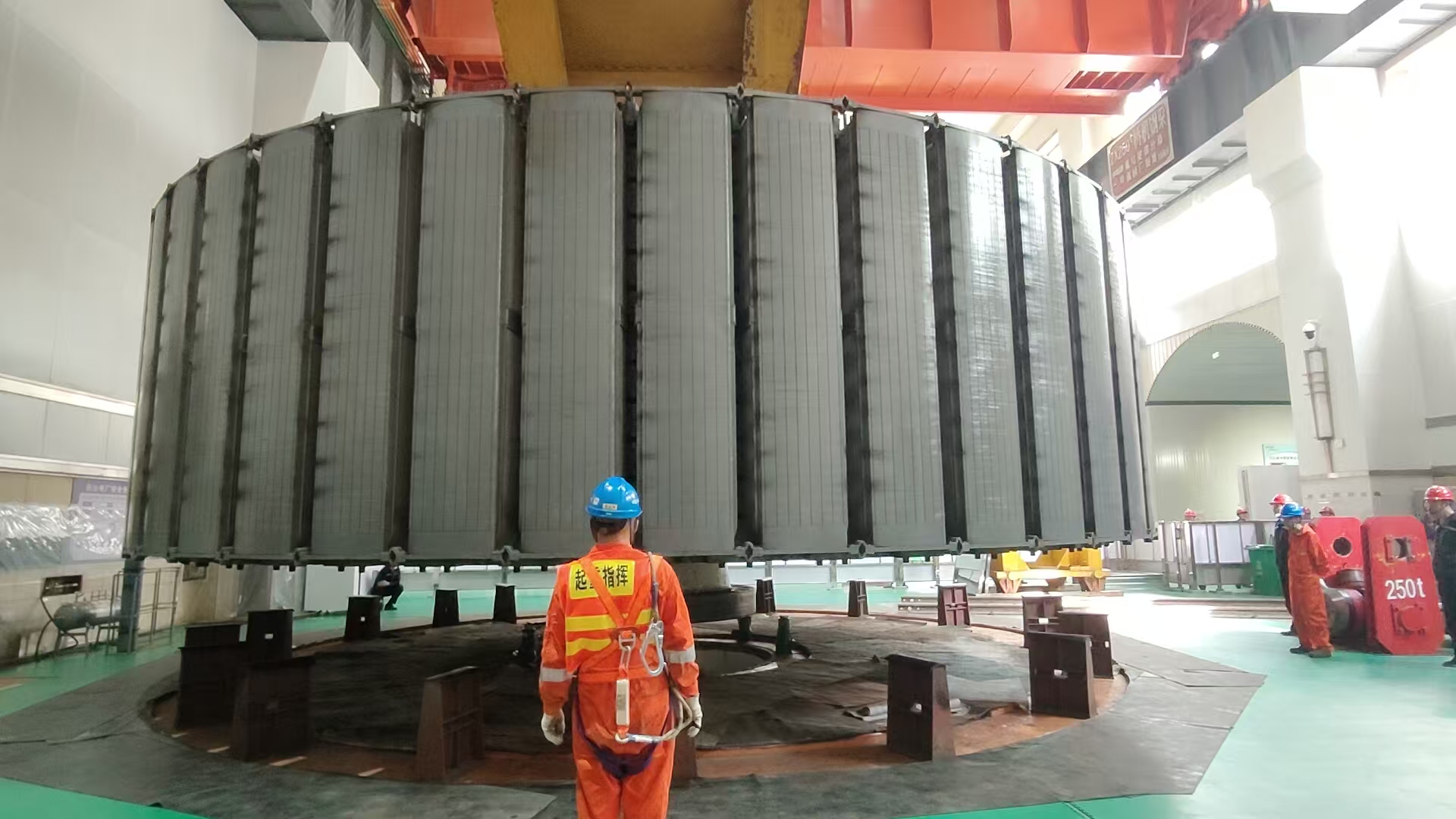

|
||
|
||
10月10日,由水电一局机电检修运维公司承修的白山二期5号发电机改造项目传来捷报,定子吊出、转子吊出、水轮机拆卸及发电机整体拆机等四大核心节点任务全部圆满完成。标志着改造工程正式从拆机阶段迈入新设备安装筹备关键期,为后续工期推进筑牢基础。 白山电站二期5号发电机改造项目启动以来,机电检修运维公司始终严守安全与质量双重底线,每日开展班前安全技术交底,对拆解设备实行“一人一责”保管制度,为关键部件采取防磕碰、防受潮保护措施,保障设备后续处置规范有序。 转子精准吊出。转子作为发电机核心部件,不仅重量大,且磁极与定子铁芯间的间隙极小,吊装难度极高。项目部提前多次召开专项方案论证会,安排专职监护人员实时监测关键数据,最终实现转子平稳吊离机坑,精准控制吊装误差。 定子安全起吊。针对定子体积大、起吊受力复杂的特点,项目部采用分瓣吊装技术,通过智能传感器全程追踪应力变化,确保起吊过程平稳无变形。 水轮机顺利拆解。依托水电一局在白山电站多年改造积累的成熟技术经验,项目部对水轮机转轮等关键部件实施精细化拆解,同步完成零部件检测与数据留存建档,为新设备安装提供精准参数支撑。 发电机整体拆机。严格遵循先电气后机械原则,有序完成二次设备拆除、励磁系统拆解等多项子任务,全面清理相关线路,实现设备拆解完好率100%。 拆机收官只是阶段性胜利,新设备安装才是决定改造质量的关键战役。水电一局检修团队将继续发扬“五特”精神,严格遵循国网新源技术标准,优化工序衔接计划,全面启动新设备安装工作,为囯网新源绿色低碳发展注入新动能。 |
||
【打印】
【关闭】
|
||
|
