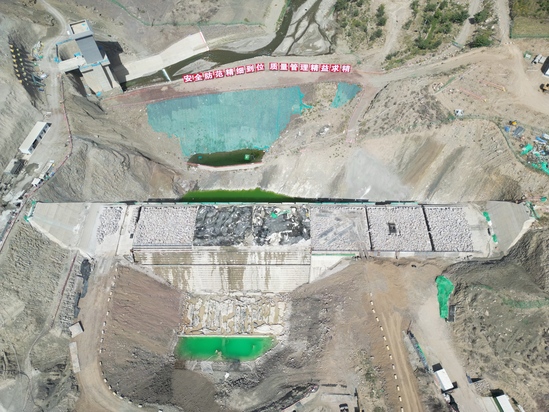

近日,新疆哈密抽水蓄能电站下水库拦沙坝施工区域迎来建设进程中的关键里程碑——堆石混凝土施工高程成功突破1747.2米。这一高程不仅高于坝前围堰顶高程1746.13米,更超越了项目所在的三道河河道十年一遇洪水位的1746.03米,标志着该拦沙坝已具备全面十年一遇最高洪水挡水能力,为区域水利安全筑牢了前期屏障。 走进项目建设现场,机械轰鸣有序,施工团队依托创新工艺稳步推进作业,一派繁忙而有序的建设景象。据项目技术负责人介绍,为攻克传统高自密实堆石混凝土施工中“效率低、工序繁、成本高”的行业难题,项目团队联合北京华石纳固科技有限公司展开技术攻关,共同研发并创新应用“堆石混凝土一体化浇筑施工工艺”,对施工流程进行系统性重塑与优化。 相较于传统工艺中“一仓一仓单独浇筑、模板反复拆装”的模式,此次创新工艺实现了多重突破:一方面,打破单仓施工的局限,实现2-5仓混凝土同步浇筑,大幅提升施工效率——以传统单仓施工为例,完成一仓浇筑需5天左右,而采用一体化工艺后,三仓工作量仅需3天,时间缩短40%;另一方面,工艺革新同步整合上下游溢流面施工,创新采用免拆模板施工工艺与堆石混凝土浇筑同步推进,省去传统施工中模板安装拆除、拉筋布设等多道冗余工序,不仅降低了人力与材料成本,更让坝体混凝土结合面衔接更密实。 一体化浇筑工艺的应用还带来堆石率的显著提升——当前坝体堆石率最大可达53%,远超传统工艺水平。经专业检测,坝体整体稳定性、抗渗性能均优于设计标准,真正实现“提速”与“提质”的双重突破,为堆石混凝土工程施工树立了“高效高质”的新标杆。 |
||||
